Česká fotovoltaická asociace, o. s.
  • Přihlásit se
    Přihlásit se
  • Hlavní strana
  • Členství
  • Certifikace
  • Semináře a kurzy
  • Kontakt
  • Vzdělávání
  • Profesní kvalifikace
  • PV SOL
Informace ČFA
Legislativa
OTE
Tiskové zprávy
Veletrhy, výstavy, akce
Z domova
Ze světa
Ostatní
PR články
Časté dotazy
Vybíráme z médií
Publikace




Generální partner asociace


ASEKOL Solar s. r. o.


Hlavní partner asociace




Partner asociace Plus







Partner asociace


Czech Nature Energy a. s.


SMA Central & Eastern Europe s. r. o.


Fronius







AESV






Mediální partneři





Na přání spotřebitele provedla ČFA kontrolu nově postavené elektrárny

Česká fotovoltaická asociace provedla první namátkovou kontrolu nově postavené elektrárny společností ČEZ. Cílem bylo ověřit na základě provedené instalace, zapojení a uvedení do provozu, skutečné parametry, shody skutečnosti s projektovou dokumentací, dodržení pravidel optimalizace energetického návrhu, dodržení montážních a produktových podmínek instalace, a energetické bilance ve vztahu k roční spotřebě a další body, které pro své zákazníky poskytuje a navrhuje ČEZ.

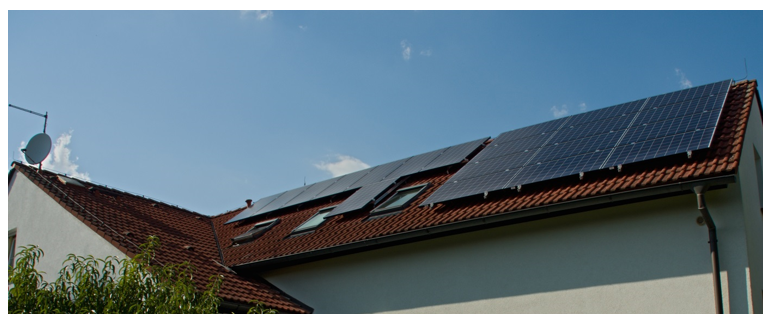

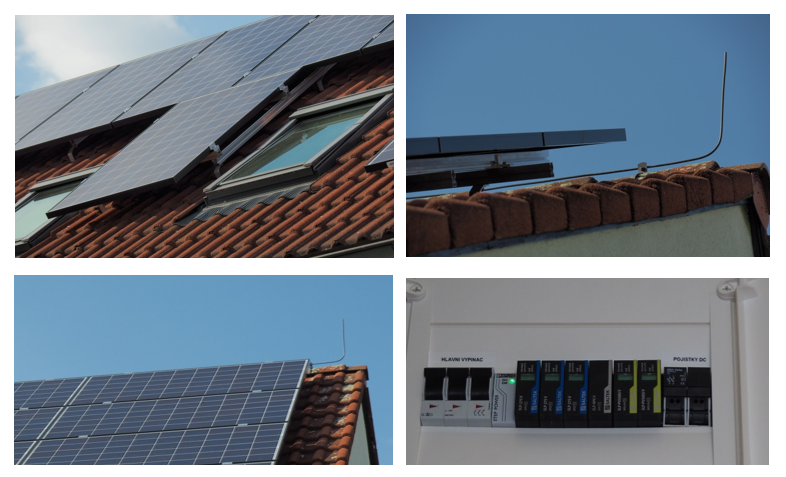

Výstavbu fotovoltaické elektrárny ČEZ prováděl za spolupráce údajně profesionálních firem s odborně proškolenými a certifikovanými pracovníky. Předpokládali jsme, že výstavba bude provedena na základě vypracovaného projektu nebo návrhu se kterým bude klient obeznámen, zejména základních energetických parametrů, vč. efektivity využití produkované energie a tím i ekonomické návratnosti. Nutno podotknout, že elektrárna nevyužila dotace NZÚ, mj. i proto, že není vybavena žádnou akumulací. Již na první pohled je zřejmé, že efektivita využití bude velice nízká. FV elektrárna byla tedy bez těchto náležitostí vybudována asi před necelým měsícem a ukončena zkušebním provozem. Dle informací klienta neobdržel dodnes příslušené protokoly, revizní zprávu a dokumentaci skutečného provedení. Vzhled instalace a konstrukční provedení naleznete na přiložených fotografiích.

První paralelní připojení do distribuční soustavy a výměna elektroměru proběhla v minulém týdnu. Předání a převzetí díla proběhlo bez předání a převzetí projektové dokumentace, bez výchozí revize, jak nám bylo potvrzeno zákazníkem.

Nalezené závady, chyby a nedostatky:

  • Výkon fotovoltaické výrobny je cca 5 kWp, roční produkce je cca 5 MWh. Roční spotřeba elektřiny v objektu je cca 3 MWh, resp. výroba energie FVS je o cca 2 MWh vyšší než současná vlastní spotřeba elektřiny. Tyto parametry by nesplnily kritéria pro poskytnutí dotace NZÚ.
  • Nebyla vypracována ani předána projektová dokumentace podle ČSN EN 62446-1:2016. Zákazník nebyl seznámen s energetickými parametry a ekonomickou bilancí návratnosti své investice.
  • Doposud nebyly předány základní dokumenty o zprovoznění, včetně projektové dokumentace skutečného provedení FVS.
  • Umístění střešních modulů na konstrukci je ve světlé výšce hřebenu (vrcholu) střechy, což zvyšuje dynamickou zátěž střechy v horní části a zvyšuje pravděpodobnost poškození krovu, přestože posun modulů níže bylo možné realizovat. Očekávali bychom, že bude v tomto případě vypracován statický a dynamický posudek, ještě před vlastní montáží, a nikoliv až následně, po provedené montáži.
  • Umístění minimálně 1 modulu je na samé hranici (spíše za hranicí) montážních předpisů (v zimě, kdy bude sníh odtávat a sklouzávat po modulech směrem dolů, bude modul značně v dolní části opakovaně namáhán a tím v delším časovém horizontu i pravděpodobně poškozen).
  • Umístění modulů je navrženo i do levé části střechy a zákazník bude do budoucna ztrácet jistou část energetických výnosů při odpoledních hodinách. Všechny moduly jsou zapojeny do série pouze do jednoho stringu (jedné větve) a i malý stín bude znamenat velký nepříznivý dopad pro výkon celé výrobny! Řešením bylo například rozdělit FV moduly do dvou samostatných stringů, blíže ke stínu a dále od stínu.
  • Není dodržena bezpečná přeskoková vzdálenost mezi moduly, hřebenovým jímačem, svodem a konstrukčním systémem.
  • Ve společném rozvaděči je namontován chybný typ DC i AC přepěťové ochrany typ2.  Správně má být typ1, což plyne z platné ČSN 33 2000-7-712 ed.2 v případě nedodržení bezpečné vzdálenosti „s“. Lokalitu a umístění DC a AC částí do společné skříně rozvaděče nekomentujeme. Účel přepěťové ochrany stringu je ochránit vodiče před vstupem z LPZ 0 do LPZ 1.
  • V rozvaděči FVS je namontována chybně napěťově dimenzovaná DC přepěťová ochrana. Námi vypočtené maximální napětí na stringu je cca 720 V, ochrana by tedy měla mít napětí minimálně na 1000 V.
  • Není instalován Wattrouter nebo jiný typ regulace spotřebičů, který by již tak špatnou ekonomickou návratnost zlepšil.
  • Ekonomická návratnost zvoleného řešení nám vyšla> 40 let (mj. že systém je provozován bez jakékoli akumulace a řízení spotřebičů). O informovanosti zákazníka jsme již upozorňovali výše.
  • Podle našeho názoru nevyhovuje stávající ochrana před bleskem ČSN EN 62305 platné v ČR od roku 2008. Nevíme, zdali byl zákazník upozorněn na skutečnost, že v současnosti má rodinný dům nevyhovující ochranu a tím ji nebude mít ani instalovaný fotovoltaický systém. Nulové plnění při případné škodní události nekomentujeme.

Kromě výše uvedených kritických připomínek existují i pozitivní body: systém má namontován monitoring výroby, který zajištuje zařízení Solar Monitor a funguje bezvadně. Pozitivně dále hodnotíme i využití tzv. křížového typu nosné konstrukce FV modulů, který lépe rozkládá působící síly na střešní konstrukci, sněhem i větrem a samotná rychlost výstavby, která proběhla montážní skupinou za jeden den, je možno považovat za nadstandardní.

Výše uvedených a podobných nedostatků se snažíme u námi registrovaných firem vyvarovat. Školení FTV expertů v rámci vzdělávání a kurzů České fotovoltaické asociace ve spolupráci s německou asociací DGS je toho názorným příkladem, kde se snažíme v průběhu 8 dnů vysvětlit zásady a pravidla návrhu, dimenzování, instalace a zkoušení fotovoltaických systémů.  Certifikát FOTOVOLTAICKÝ EXPERT udělujeme pouze těm, kteří v tvrdých testech obstojí, např. v posledním školícím modulu získalo závěrečné ocenění pouze 7 z 12 účastníků kurzu. Naší prioritou je hlídání kvality, nikoliv dosažení kvantity.
